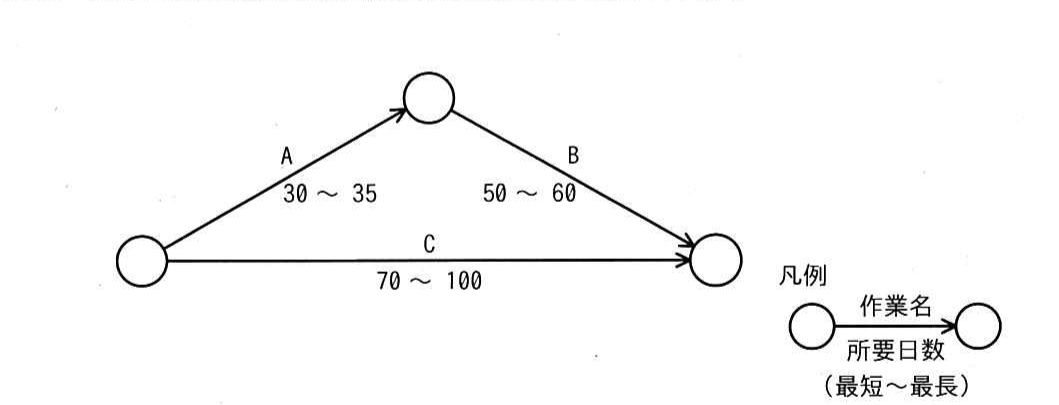

図の工程の最短所要日数及び最長所要日数は何日か。

- ア最短所要日数:70,最長所要日数:95
- イ最短所要日数:70,最長所要日数:100
- ウ最短所要日数:80,最長所要日数:95
- エ最短所要日数:80,最長所要日数:100
正解と解説を見る
正解
エ 最短所要日数:80,最長所要日数:100
アローダイアグラム(PERT図)における最短所要日数は、開始から終了までの経路のうち最も所要日数が長い経路(クリティカルパス)の日数で決まり、正解であるエの最短所要日数80日はこのクリティカルパス上の合計日数を表す。最長所要日数は、各作業の余裕(フロート)を最大限に使った場合に全体が完了しうる日数であり、正解では100日となる。ア〜ウはクリティカルパスの算出を誤ったか、フロートを考慮した最長所要日数の計算を誤った結果であり、いずれも図から求まる正しい日数と一致しない。
